批准被推迟至10月中旬
原预计本周获批的德国氢能核心管道网络计划——投资200亿欧元、全长9700公里——因"公众咨询后提出必要的变更要求"而被推迟。据德国联邦网络局(BNetzA)消息,预期批准已被延后以便重新规划设计,从原定的本周末之前推迟至10月中旬。
BNetzA表示:"之所以如此,是因为在对该申请进行咨询以及联邦网络局的审查过程中,发现需要进行必要的变更。"此前有多个投诉指出,最初的网络路线未能涵盖若干工业区,其中包括德国西南部巴登-符腾堡州的部分地区。
时间节点与网络构成
天然气输送系统运营商须在7月22日之前提交建设申请,公众咨询持续至8月6日。BNetzA曾于6月解释,氢核心网络将在德国构建全新的气候友好型能源基础设施,其发展意义重大,但也伴随高昂成本。

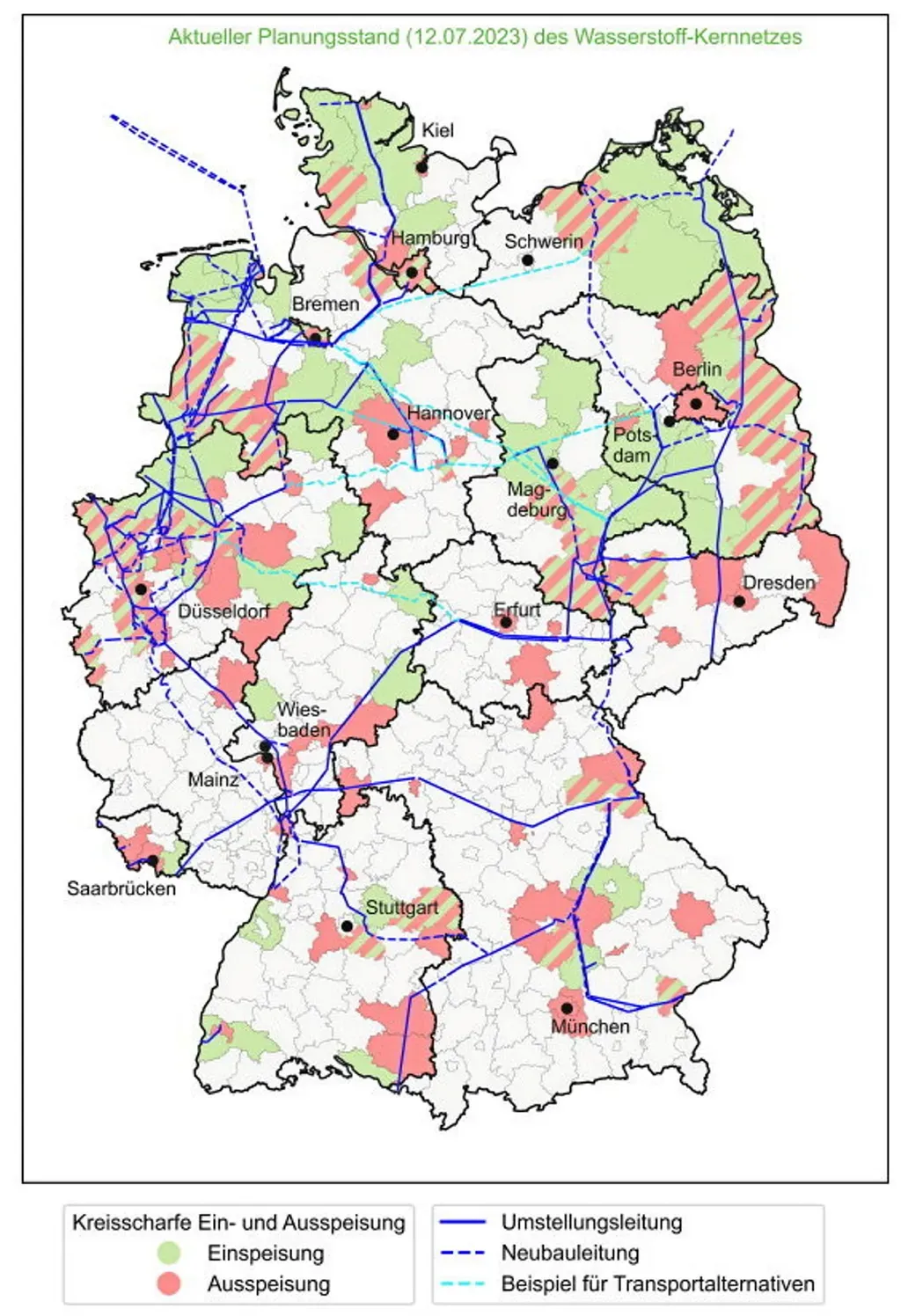

图为最初规划的氢气核心网络:深蓝色线代表即将转换的现有天然气管道,深蓝色虚线为新的氢气管道,蓝绿色线为"替代"管道路线,绿色标记氢气进料区域,红色标记H2消耗区域。
融资与意义
该网络原则上由私营部门建造,并完全通过电网收费提供资金。网络中约60%的管道由现有、可重新利用的天然气管道构成,其余40%需从头建设。未来气候中性的氢气将通过该网络输送至工业公司和发电厂。联邦经济和气候保护部在去年11月公布计划草案时表示:"核心网络为我们经济中能源密集型领域实现气候友好奠定了基础,确保了气候中性的繁荣以及面向未来的就业。"
