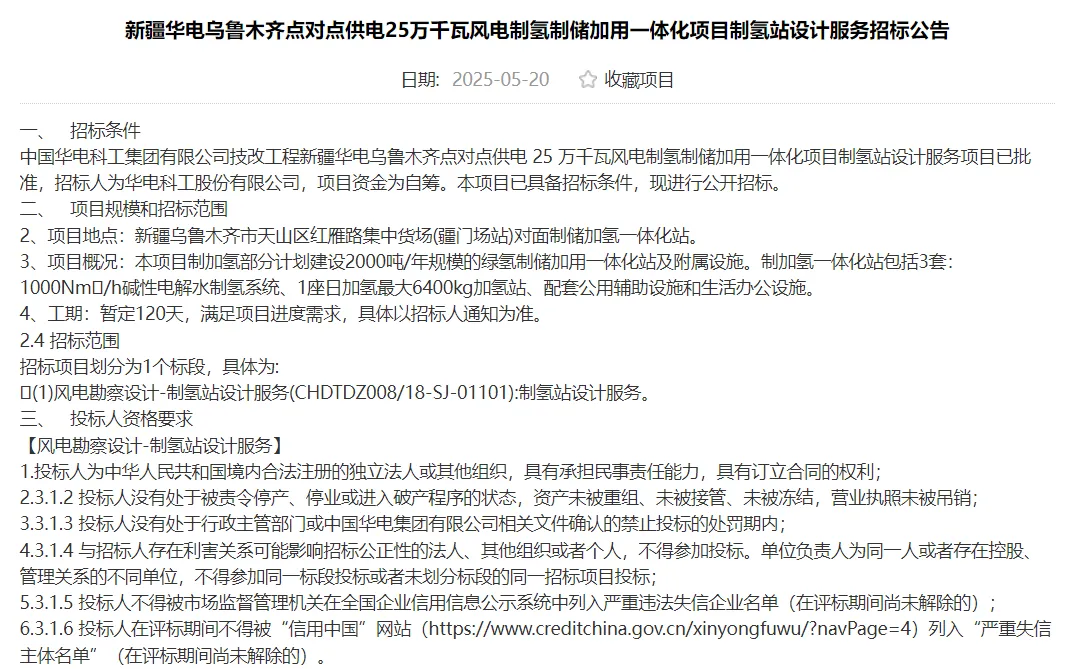

5月20日,华电科工股份有限公司发布新疆华电乌鲁木齐点对点供电 25 万千瓦风电制氢制储加用一体化项目制氢站设计服务招标公告。
招标范围与建设规划
此次招标聚焦制氢站设计服务,旨在为项目一期建设的 2000 吨/年绿氢制储加用一体化站提供技术支撑,其中核心设备为 3 套 1000Nm³/h 碱性电解水制氢系统(即电解槽)。
新疆作为我国可再生能源资源富集区,近年来加速推进绿氢产业发展。乌鲁木齐市申报国家氢燃料电池汽车示范城市群,而该项目正是重要支撑项目之一。项目以点对点方式建设 25 万千瓦风电及配套设施,分两期实施:一期建设 5 万千瓦风电、2000 吨/年制氢工程及 1 座加氢站,满足 120 辆氢能重卡用氢需求;远期将扩展至 1 万吨/年制氢规模,覆盖 600 辆氢能重卡。
项目选址与产业意义
制储加氢一体化站选址天山区红雁路,紧邻疆门场站,地理位置优越。项目通过“绿电—制氢—消纳”模式,形成可再生能源循环利用完整产业链,不仅助力“乌昌石”地区大气污染治理,还将推动新疆氢能装备制造和交通应用场景落地。
华电科工技术储备与设备采购预期
本次招标范围虽为制氢站设计服务,但项目明确要求建设 3 套 1000Nm³/h 碱性电解水制氢系统。华电科工此前已自主研发 3300 标方碱性电解槽,并与中科院合作开发 PEM 电解槽,技术实力雄厚。
从行业案例看,类似规模的电解槽采购通常在设计服务后启动。华电科工此次设计招标或为后续设备采购奠定基础,预计将吸引具备化工工程设计乙级及以上资质、近五年有同类业绩的企业参与。
项目推动有波折
| 时间 | 事件 |
|---|---|
| 2月6日 | 新疆华电苇湖梁新能源有限公司发布新疆华电乌鲁木齐点对点供电 25 万千瓦风电制氢制储加用一体化项目(一期工程)监理服务项目招标。招标公告显示,一期工程建设风电规模 4 万千瓦,单机容量为 10MW 及以上,配套建设制氢、加氢一体化站,年制氢规模 2000 吨,储氢量 4.243 吨,加氢规模 5 吨(最大 6.4 吨)/天。项目暂定 2025 年 2 月开工,2025 年 6 月前完工。 |

| 3月19日 | 据新疆维吾尔自治区投资项目在线审批监管平台消息,该项目节能审查意见不通过。 |

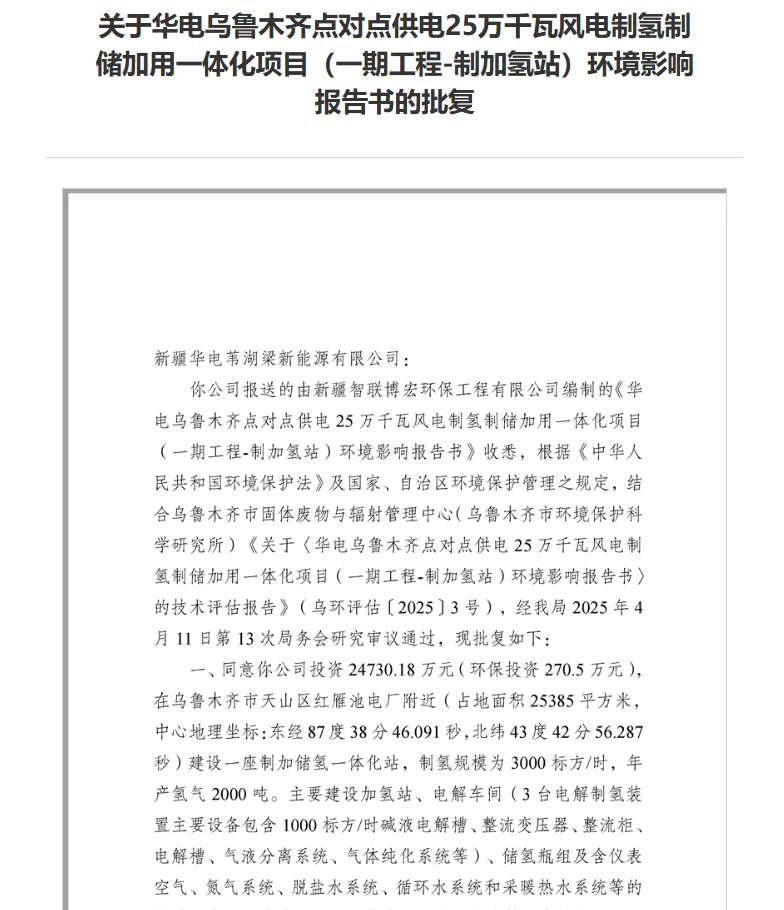

| 4月18日 | 乌鲁木齐市生态环境局发布《关于华电乌鲁木齐点对点供电 25 万千瓦风电制氢制储加用一体化项目(一期工程—制加氢站)环境影响报告书的批复》,批复同意。 |
| 5月2日 | 华电乌鲁木齐点对点供电 25 万千瓦风电制氢制储加用一体化项目制氢站设计服务招标公告发布。 |
可见相关项目都在正常推进中,未受节能审查不通过影响,后续进展可关注相关审批部门的通知以及项目单位的公告。
