10万吨SAF没了?29.8亿晋储内蒙古扎鲁特旗风光氢项目变更

维克·

29.8亿氢能项目要改,不做航空煤油了?

内蒙古晋储能在扎鲁特旗搞的这个风光制氢项目,去年10月备案的时候还说要做10万吨航空煤油,今年8月重新备案似乎没看到这事了,专心做氢气?

投资额还是29.8亿,建设时间还是2025到2027年,但产品线砍了一半?这背后到底发生了什么?

变化有多大?

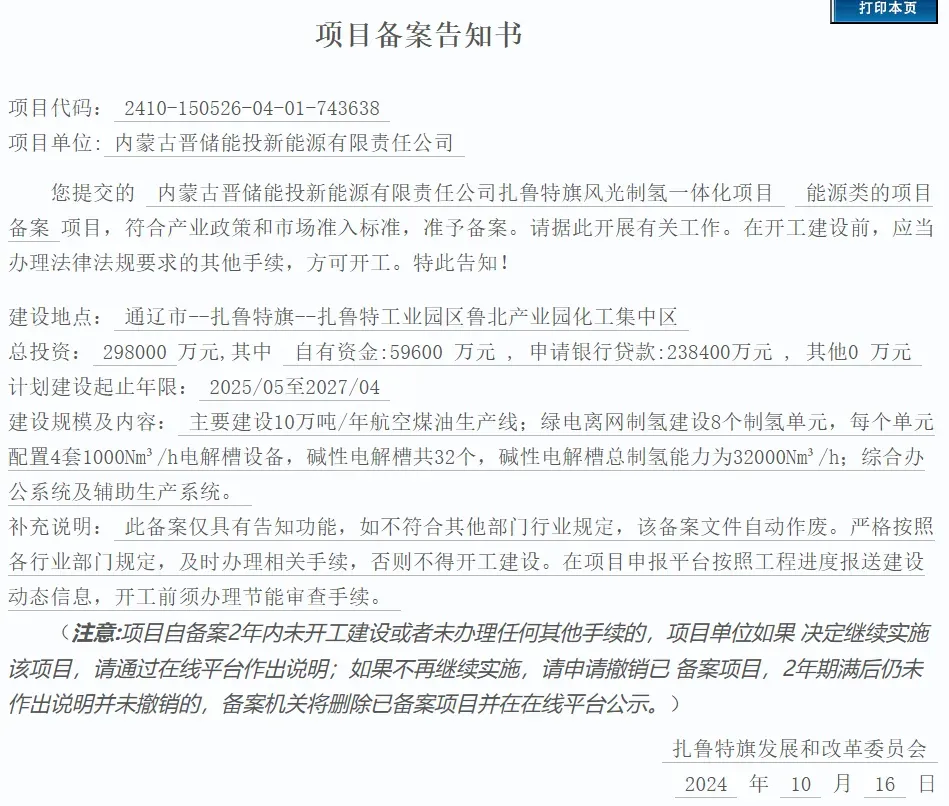

对比两次备案,最明显的就是产品方向暂时有了变化:

去年的方案:32台电解槽制氢 + 10万吨/年航空煤油生产线

今年的方案:32台电解槽制氢,就这些……

但仔细看,制氢这块反而细化了。新方案里专门加了8套气液分离纯化装置,还有循环水站、化验楼这些配套设施。显然是要把氢气品质往上提。

按32台电解槽、每台1000标方/小时、年运行8000小时算,扣掉检修时间,一年能产2亿多标方氢气,报告写了1.26亿标方氢气,这产能还是控制了,大概1145吨。

为什么没写上航空煤油?

技术尚处于验证阶段

氢气制航空煤油听起来很前沿,但现在的技术转化率只有65%-70%,成本居高不下。相比之下,在内蒙古,电解制氢技术已经很成熟了,设备稳定性、产品纯度都没什么大问题。

市场太不稳定

今年油价波动厉害,布伦特原油从65美元涨到98美元又跌下来,航空煤油价格跟着坐过山车。国内航空业需求增速也在放缓,从去年的8%降到今年的5.2%。10万吨产能砸下去,万一卖不出去怎么办?

氢气就不一样了。京津冀氢能走廊今年通了,加上未来输氢管道接通,解决了运输成本难题,蒙东的氢气有了稳定销路,绿氢项目更稳定了。

政策也在变

国家对氢能产业的政策今年有点调整,更强调先把基础设施搞好,对那些技术不够成熟的跨领域项目不太鼓励了。内蒙古对1000标方以上的电解槽项目还有贷款贴息,年利率能便宜一点,这钱不拿白不拿。

在铂道看来,29.8亿的总投资没变,现在的制氢规模在投资里还是小头,项目方明显是留一手,未来分步推出SAF可持续航空燃料或者氢醇项目都有可能。

这个项目有什么优势?

位置选得好

扎鲁特旗的风光资源确实不错,年平均风速6.2米/秒,日照时数3000多小时。配套的350MW风光电站一年能发10亿度电,制氢只用5.67亿度,剩下的还能卖给电网。

更关键的是,这里离蒙东-京津冀氢能管道只有12公里,用管束车运氢气到管道接入点,成本不到1元/公斤,比长途运输便宜多了。

国资身份做氢

项目主体是山西国际能源集团的子公司,国企背景在融资和审批上确实有优势。

市场前景还行

今年前7个月全国绿氢需求12.3万吨,同比增长45%。虽然基数还小,挡不住未来增长空间大啊。

对行业意味着什么?

最近几年氢能项目都喜欢搞全产业链,制氢、储氢、运氢、用氢什么都想做,结果往往是摊子铺得太大,哪块都做不精。

现在这个项目的思路似乎是一步一步来:先推制氢基本动作,后面再上其他衍生产品和应用。这种"先专后广"的策略,可能更适合现阶段的氢能产业。

在铂道看来,项目需要因地施策,没有普适各地的打法,项目方自己摸索也有好处,不求一夜爆红,但求步步稳定。毕竟搞氢能,基础设施是第一位的,概念再炫也得先把一砖一瓦搭起来。
